犀浦片区告别“用电焦虑” 郫都110千伏国宁变电站成功投运

记者 雷茜 文/图

11月24日15时58分,随着最后一组设备调试完成,坐落于郫都区犀浦街道的110千伏国宁变电站正式合闸投运。设备运转的嗡鸣声中,崭新的配电柜指示灯依次亮起。这座全户内布局的现代化变电站,新增变电容量12.6万千伏安,将显著提升郫都区电力保供能力,为经济社会发展和居民生活提供更加安全可靠的电力支撑。

民生所盼

破解犀浦片区供电“紧箍咒”

犀浦街道紧邻成都市中心城区,成灌快铁、地铁2号线、6号线、有轨电车蓉2号线在此交汇,商贸市场、住宅小区密集分布,常住人口超40万,是郫都区经济活力最充沛的区域之一。然而,庞大的人口基数对电力供应也提出了更高的要求。

时间回溯到2022年,郫都区“四最”期间电力供应压力凸显。其中,犀浦片区的问题尤为突出。作为典型的外接电源区域,犀浦片区主要依靠郫都区110千伏林湾站和高新西区110千伏犀浦站供电。迎峰度夏关键期,两座变电站均处于重载运行状态,区域电力供需矛盾尖锐,已无力满足新增负荷需求。

在此背景下,在犀浦核心区域新建一座110千伏变电站,不仅是缓解用电压力的应急之需,更是支撑未来发展的长远之计。一场政企协同的电网建设攻坚战,由此拉开序幕。

政企联动

跑出电网建设“加速度”

目标明确,关键在于落实。自2022年9月起,郫都区政府与郫都供电公司建立了高效的常态化沟通机制,将变电站建设纳入区域重点工作清单,主动破解项目在规划、审批以及土地等环节的难题。经过双方不懈努力,2023年1月,成都犀浦二110千伏输变电工程(110千伏国宁变电站系犀浦二变电站正式名称)成功立项。

真正的考验始于项目动工之后。变电站选址于犀浦街道双林村、大田村,门口规划道路尚未成型,施工车辆和机具进场成了难题。“我们紧急上报后,区政府迅速响应,组织施工队伍昼夜奋战。仅仅一周时间,一条临时道路便抢建完成,施工设备得以顺利进场。”郫都供电公司发建部负责人何永康回忆起当时的场景,依然感慨万千。

施工单位进场后,新的难题又接踵而至。站址内一条排水沟阻碍了施工界面,郫都供电公司迅速通过政企联系会制度进行反馈,问题在一周内得到快速解决,为施工扫除了障碍。为加速进度,施工方案从原定“半幅开挖”调整为“全幅开挖”,但随之产生的4000立方米余土又无处可去。区政府再次紧急协调,由犀浦街道免费提供周边闲置堆场用于余土堆放,此举直接缩短建设周期两个月以上。

在区政府的高效统筹下,区能源保障中心、区规自局、犀浦街道以及西盛公司等相关部门紧密协作、高效联动,逐一攻克了一系列难点堵点问题,为变电站建设进程按下“快进键”。

绿色高效

打造智能环保“新标杆”

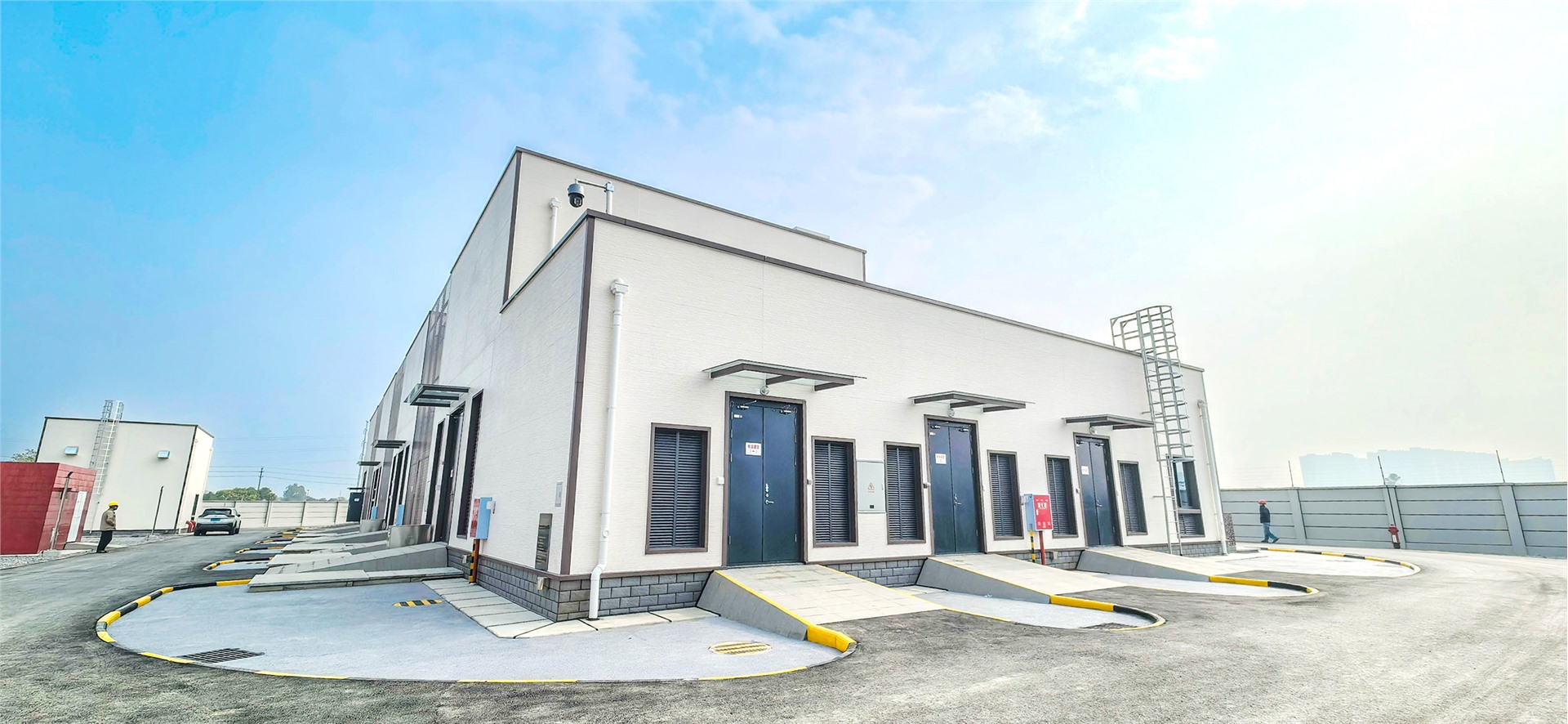

走进110千伏国宁变电站,整洁的厂房区看不到传统变电站的露天设备,取而代之的是全户内式布局。将变电站“装”在室内,不仅大大减少占地面积,还能够避免强风、暴雨等天气因素导致的设备隐患。

据了解,国宁变电站在建设过程中采用了多项绿色智能技术,既保安全又护生态。“在建设环节,我们采用了钢结构全栓接工艺,该技术杜绝了现场的大部分动火作业,极大提高了施工安全性。”郫都供电公司副总经理李游介绍,施工中还全面采用全机械化作业,通过精准把控物资到货时间与线路施工节奏,实现了施工效率的最大化提升。同时用环保混合气体替代传统六氟化硫气体,减少环境影响,兼顾工程进度与生态保护。

在投运前的最后冲刺阶段,郫都供电公司组建了变电站验收攻坚小组,创新实施“日验收、日复盘、日整改”的闭环机制。团队白天爬构架、查设备、收资料,晚上7点准时复盘,列出问题清单并明确整改时限,次日一早即可跟踪,确保所有隐患“日日清、不过夜”,为变电站的零缺陷投运提供了坚实保障。

国宁变电站的落成,是政企协作破解民生与发展难题的典范案例。接下来,郫都供电公司还将加快推进二绕220千伏输变电工程、红光110千伏输变电工程、安龙110千伏扩建工程等项目落地,不断完善区域电网结构,提升供电可靠性,为郫都高质量发展注入源源不断的全新动能。
